武汉某体育中心防水施工方案
武汉某体育中心防水施工方案
1.编制依据
(1)《中华人民共和国建筑法》。
(2)《中华人民共和国消防法》。
(3)《中华人民共和国环境保护法》。
(4)GB18242-2008《弹性体改性沥青防水卷材》。
(5)GB50108-2008《地下工程防水技术规范》。
(6)GB50208-2002《地下防水工程质量验收规范》。
(7)GB50300-2001《建筑工程施工质量验收统一标准》。
(8)××二期工程游泳馆施工图纸等。
2.工程概况
××二期游泳馆工程位于××东北侧,南靠××街,东靠××路。本工程由一座拥有3000座位的室内游泳馆、一座带有训练热身和商业购物的综合性全民健身中心组成。
游泳馆地下防水等级为Ⅰ级,防水施工范围为游泳馆地下室桩头防水,地下室底板及外墙外防水,游泳池、跳水池、训练池底板和墙面内防水。地下室底板及外墙外防水柔性材料采用双层3mm厚改性沥青防水卷材,底板部位第一层卷材与基层之间大面空铺施工,双层卷材之间、外墙的卷材均采用热熔法满粘施工。
跳水池及游泳池、训练池底板和墙板内防水材料采用1.5mm厚聚合物水泥防水涂料JSA-101,涂刷法施工。JSA-101聚合物水泥防水涂料可在潮湿基层(无明水、无积水)上施工。
桩头部位采用1.2mm厚水泥基渗透结晶型防水涂料PCC-501,涂刷法施工。
3.流水施工区域段划分
为了便于各工种之间交叉作业和加快施工进度,根据基础施工方案对施工区域段进行划分,具体划分如下:
(1)A 2部分区域为防水施工主要区域,此部分结构较复杂,根据后浇带划分及施工要求共划分为11个区段。其中A2-1~A2-8均为-6.1m标高平面区域及相应墙体、顶板;A2-9为跳水池设备层底板-8.9m标高及相应墙体、顶板;A2-11为跳水池-5.85m标高底板及墙体;A2-10为游泳池部分墙体、底板。具体划分见图1。

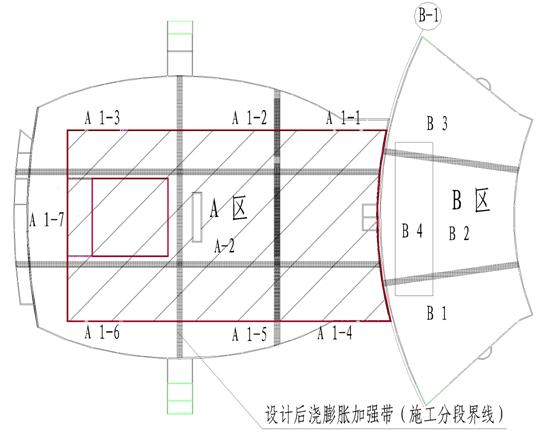

图1 A2区施工段划分示意
(2)B区B 4段为防水施工区域。见图2。
图2 区域划分示意
4.施工进度计划
地下防水的施工进度的快慢直接影响其它工种的衔接施工,为了加快防水施工进度,防水施工单位配备足够人员进场施工,在正常条件下,每一区域段施工不超过4d。防水施工队配备专一施工员抓进度,每天抓紧时间,确保进度计划完成。
5.施工准备
(1)劳动力准备。配备专业的施工队伍,并在进场前进行相应的培训和技术交底。
(2)机具准备见表1。
表1 施工机具一览表
项目 | 机具名称 | 规格 | 数量 | 用途 |
运输工具 | 货运汽车 | 1.5t | 2 | 材料转运小型材料采购 |
中型客车 | 19座 | 2 | 人员运输 | |
吉普车 | 2500 | 1 | 管理用车 | |
卷材热熔专用机具 | 喷灯(2.5L) | 大口径喷嘴 | 25 | 大面卷材热熔粘贴 |
单头喷灯 | 大口径喷嘴 | 20 | 细部处理 | |
基层清理专用机具 | 小平铲 | — | 20 | 清理基层 |
扫帚 | — | 20 | 清扫基层或卷材 | |
滚动刷 | — | 10 | 涂刷基层处理剂 | |
基层处理剂涂刷专用工具 | 毛刷 | 长300mm | 10 | 细部涂布基层处理剂、胶粘剂或涂料用 |
橡胶刮板 | — | 10 | 涂布胶粘剂或涂料 | |
剪刀 | 普通型 | 20 | 裁剪卷材 | |
卷材铺贴施工专用机具 | 壁纸刀 | — | 20 | 切割卷材 |
弹线盒 | — | 2 | 弹基准线 | |
小压辊 | ф50mm,长100mm | 搭接边及复杂细部滚压专用 | ||
腻子刀或嵌缝枪 | — | 嵌填密封材料 | ||
涂料专用 | 搅拌器,毛刷 | — | 2台,50把 | 涂料施工 |
(3)现场准备。
1)地下室防水层施工,本工程地下水位较高,防水层施工之前做好降低地下水位和排水工作。
2)铺贴防水层的基层表面,平整、牢固、清洁、干燥,并经验收合格。
3)基层表面不得有空鼓、开裂、起砂、脱皮等缺陷。
4)基层应保持干燥,局部渗水部位用堵漏剂封堵。基层干燥程度的简单控制方法为:剪一块1200mm×1200mm防水卷材,空铺在基层,放置3~4h后,掀开观察,卷材表面及基层无水印即为合格。
5)基层与立面的转角处,如阴阳角、管根、预埋件等部位应用水泥砂浆抹平成半径20mm的圆弧。
6)基层表面如有残留的砂浆硬块及突出部分,铲除干净;阴、阳角,桩头等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净。穿过地面或墙面的预埋管件、变形缝、后浇带等处必须符合设计和规范的规定。在铺贴防水卷材前进行隐蔽工程检查验收。
7)桩头先进行剔凿到水泥原基面,基面保持平整,将面层用吹风机清理干净后用水湿润但不得有明水,不得抹灰,方可施工;桩头混凝土基面必须洁净,适当粗糙,以利渗透。
(4)材料准备。材料选用3mmSBS改性沥青防水卷材、BPS-201基层处理剂、郑州赛诺建材的YYP特种水泥基渗透结晶防水涂料、郑州赛诺建材的MD改性聚合物水泥防水涂料和沥青基防水卷材密封膏、耐腐蚀螺钉及金属压条等辅助材料。以上材料进场前均带有出厂合格证、防伪标识和质量检验报告。材料进场,不得交叉叠放。材料进场后由业主、监理、项目部三方共同抽样,首先进行外观检查,检查内容包括卷材是否断裂、皱折、孔洞、剥离、边缘不整齐,胎体露白、未浸透,撒布材料粒度、颜色,每卷卷材的接头。外观检查合格的卷材抽样送至实验室做复试,检验合格后由试验室出具抽样试验报告,方可进场,以保证材料符合要求。主要材料用料计划见表2。
表2 主要材料用量计划表
材料名称 | 单位 | 数 量 | 进场时间 |
3mmSBS改性沥青防水卷材 | m2 | 60000 | 施工前10d |
BPS-201基层处理剂 | kg | 4000 | 施工前10d |
YYP水泥基防水涂料 | kg | 6200 | 施工前30d |
MD改性聚合物防水涂料 | m2 | 336 | 施工前10d |
防水施工辅料 | / | / | 施工前同主材 |
6.防水施工方案
(1)地下室底板施工方法。
1)底板部位铺贴于混凝土垫层上的第一层SBS卷材大面采用空铺法施工,仅在基坑内及周边600mm范围、结构转角处周边600mm范围、后浇带及周边600mm内范围、卷材导墙立面及平面600mm范围的部位涂刷基层处理剂,在此细部范围内卷材与基层之间采用热熔满粘。第二层SBS卷材和第一层卷材采用热熔方法施工。
2)卷材的搭接,卷材长边搭接宽度为100mm,短边搭接宽度为100mm。
3)阴阳角、转角处及细部节点部位加设与主材同材质的附加层,宽度为500mm。
4)工艺流程。基层处理→阴阳角、细部节点等部位涂刷基层处理剂→细部节点附加层施工→附加层验收→弹线→空铺一层SBS卷材→检查验收SBS卷材→热熔二层SBS卷材→检查验收→成品保护。
5)涂刷基层处理剂。用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工,以避免失火。
6)细部附加增强处理。对于转角处、阴阳角部位、穿出构件以及其它细部节点均应做附加增强处理,附加层的宽度为500mm宽卷材,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。
7)弹线。在已处理好并干燥的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长、短边搭接宽度均为100mm),将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。
8)大面卷材以“滚铺法”为佳,先铺粘大面,后热熔粘结搭接缝。将整卷卷材置于铺贴起始端,对准基层上已弹好的粉线滚展卷材约1m。由一个站在卷材正面将这1m卷材拉起,另一人站在卷材底面,手持汽油喷灯,待卷材底面胶呈熔融状即进行粘铺,将端部卷材铺牢压实。起始端卷材粘牢后,持火焰喷灯的人应站在滚铺前方对着待铺的整卷卷材,使喷灯距卷材及基层加热处0.3~0.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序。
9)搭接缝及收头的卷材必须均匀、全面地烘烤,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,并用刮刀将挤出的热熔胶刮平,沿边端封严,以保证接缝的密闭防水功能。
10)检查验收。铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道工序施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。
11)待第一层卷材检查合格后再弹线放样,然后铺贴第二层卷材,操作方法同第一层,但必须注意上下层卷材不得相互垂直铺贴且上下两层卷材的接缝应错开,长边错开1/3幅宽卷材,短边错开1.5m,其它同第一层。待自检合格后报请监理及建设方验收,验收合格后方可进入下一道工序施工。
(2)地下室侧墙施工。在侧墙部分采用BPS-201基层处理剂对混凝土侧墙进行抗渗增强处理后,将SBS改性沥青卷材直接热熔粘合在混凝土结构上,取得刚柔无间隙结合的防水体系。
1)施工方法。侧墙部位防水层采用SBS II PY PE 3mm改性沥青防水卷材,热熔法施工。
①首先清理干净要施工部位的建筑垃圾,仔细地拆除临时保护墙,必要时用吸尘器吸除灰尘。
②直接在结构侧墙上涂刷专用基层处理剂。
③热熔满粘内层预留卷材,然后热熔满粘侧墙一道SBS卷材。
④卷材的搭接拼接均采用热熔满粘,卷材长边搭接宽度为100mm,短边搭接宽度为100mm。
⑤阴阳角、转角处及细部节点部位加设500mm宽卷材附加层。
2)施工注意事项。
①立面铺贴卷材时,应由下往上推滚卷材进行粘铺。
②施工前,进行安全教育、技术措施交底,施工中严格遵守安全规章制度。
③施工人员必须佩戴安全帽、穿工作服、软底鞋,立体交叉作业时必须设安全防护设施。
④施工人员必须严格遵守各项操作说明,严禁违章作业。
⑤作业现场必须加强通风,保持空气清新,并配备充足照明设施。
⑥施工现场一切用电设施必须安装漏电保护装置,施工用电动工具按操作标准正确使用。
⑦基层处理剂涂刷完毕必须完全干燥后方可铺贴卷材,热熔卷材时喷灯距需加热处的卷材及基层0.3~0.5m施行往复移动烘烤,不得将火焰停留在一处直火烧烤时间过长,以免烧穿卷材或引起火灾。
⑧在点火时以及在烘烤施工中,火焰喷灯严禁对着人,特别是立墙卷材热熔施工时,更应注意施工安全。
⑨五级风及其以上时停止热熔施工。
⑩汽油喷灯以及其它易燃品等下班后必须放入有人员管理的指定仓库。
(3)桩头防水施工做法。考虑到桩基初期的抗浮要求,我们在此提供集抗浮、抗压一体化的桩基防水处理做法,本工程为人工挖土灌注桩,见图3。

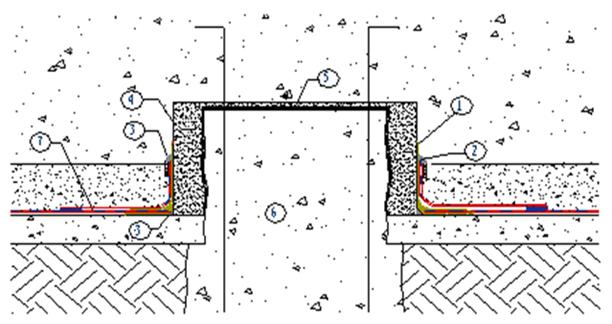

图3 桩头防水构造
②— —改性沥青涂膜;
②—收头密封胶;
③——改性沥青涂膜;
④—浇筑高级聚合物防水砂浆;
⑤—刚性防水涂层;
⑥—混凝土灌注桩;
⑦—SBS改性沥青防水卷材
1)桩头基层混凝土表面处理。
①基层要坚实无松动的表面,清除浮浆、浮灰、油垢和污渍等。
②混凝土表面的异物应清除干净。
③光滑的混凝土表面应用钢丝刷、砂磨机等工具将表面打磨粗糙,并用压力水清洗干净。
④施工前必须用水充分湿润混凝土表面,但表面不得有明水。
⑤施工前应先对细部构造按设计要求进行密封或增强处理。
⑥施工前应对防水基层进行检查验收,符合要求方可进行施工。
2)施工组织准备。
①“宇岩”YYP水泥基渗透结晶型防水涂料不应在低于5℃(昼夜)的环境气温条件下施工,室外施工不得在雨天、雪天和五级风以上时施工;
②施工前应根据设计对涂层厚度、涂料用量要求,确定材料单方用量。
3)施工。
①涂刷法施工工艺流程。基层检查、清理→按比例配制涂料→涂刷涂料→养护→验收。
②刷涂法施工应符合下列规定:
A.按粉料:水=1.0︰0.35~0.4的配比进行计量(或施工方案提供的配合比),先将水倒入容器中再倒入粉料,宜采用机械搅拌至色泽均匀、无结块、无粉团为宜。
B.拌制好的“宇岩”YYP水泥基渗透结晶型防水涂料,从加水时起计算,应在30min内用完,在施工过程中,应不时地搅拌,不得向配制好的材料中另外加水。
C.用半硬的棕毛刷用力涂刷,一般2~3遍,每遍涂刷后养护至涂层固化且具有强度时方可进行第二遍涂刷,多遍涂刷时每遍涂刷之前均应湿润基层,后一遍涂刷方向与前一遍垂直。
D.每遍涂刷后应及时进行干湿交替养护,宜采用雾状水养护,也可盖湿物或涂养护液,采用喷雾状水养护方法,由涂层出现收水现象(即颜色变白)开始,一般2~3次,每次间隔约4h,最后一遍涂层养护时间不得少于72h,不得采用蓄水养护。
4)施工验收。质量要求:“××”PCC-501水泥基渗透结晶型防水涂料的涂层与基层应粘结牢固、表面平整、涂刷均匀。
(4)池内防水施工做法。
1)施工条件准备。
①配备必要的足够的施工工具,组织好劳动力安排。
②必须具备足够的照明及通风,保证安全作业条件。
③地面排水坡度应符合设计要求。
④基层应有足够的强度,坚实、平整、不起砂,基层应无积水、无明水。
⑤基层表面的灰尘、油污、颗粒等杂物应清理干净。
⑥平面与立面相交处、转角处及阴阳角部位应用水泥砂浆抹成小圆角。
⑦与基层连接的管件、卫生洁具、地漏、排水口等应在防水层施工前先将预留管道安装牢固,且必须安装完毕方可进行防水层的施工。
⑧管道表面要进行增糙或除锈处理。
2)施工工具。基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚等、台秤、搅拌桶、手提搅拌器、橡胶刮板、油漆刷、长柄滚刷、软毛刷等、钢卷尺、壁纸刀等。
3)施工现场涂料的配合:按照说明书根据型号进行配比。
4)施工工艺流程。基层清理→涂刷底涂(若需要)→细部附加处理→第一遍涂膜→第二遍涂膜→…→面层涂膜→防水层第一次试水→保护饰面层施工→防水层第二次试水→工程质量验收。
5)施工操作要点。
①基层清理。选用合适的工具将基层清扫干净,不得有浮尘、杂物,不得有明水。
②滚刷底涂。底涂是为了提高涂膜与基层的粘结力,而当基层潮湿或在不吸水的干净的基层上使用时,可不做底涂(具体应视现场情况而定)。底涂用量一般为0.3kg/m2。
③细部附加处理。在地漏、管根、阴阳角等易发生漏水的部位应增加一层加筋布加强处理。首先用橡胶刮板或油漆刷厚度均匀地涂刷一遍MD改性聚合物涂料,涂刷宽度300mm为宜,并立即粘贴加筋布进行加筋增强处理。加筋布粘贴时,应用漆刷摊压平整,与下层涂料贴合紧密,搭接宽度100mm,表面再涂刷一至二层涂料,使其达到设计要求的厚度。
④涂刷第一道涂层。细部节点处理完毕且涂膜干燥后,进行第一道大面涂层的施工。涂刷时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。
⑤涂刷第二道涂层。在第一道涂层干燥后(一般以手摸不粘手为准),进行第二道涂层的施工,涂刷的方向与第一道相互垂直,干燥后再涂刷下一道涂层,直到达到设计厚度。
⑥面层涂膜施工。最后一道涂层采用加水稀释的面涂料滚涂一道,以提高涂膜表面的平整、光洁效果。涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。
备注:为了增强防水涂膜层与保护层紧密粘接,立墙防水涂膜最后一道涂层未干时,均匀地抛洒中砂在面层涂膜上。
6)防水层的验收及保护层的施工。施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。自检合格后报请监理方/建设方进行防水层的整体验收,防水层完工干燥48h后应做24h蓄水试验,不渗不漏为合格。第一次试水合格后即可做保护饰面层。保护饰面层施工完毕应做第二次试水试验,以最终无渗漏为验收合格。
7)防水层的临时保护措施。室内涂膜第一次验收合格后,应由项目部在涂膜表面做软保护,如铺盖纸箱、PE膜等,以便安装管道或后序施工进程中不致破坏防水层。待管道安装完毕、施工砂浆保护层之前,揭掉软保护,并应再次检查涂膜防水层,如有破坏必须及时修补,然后施工砂浆保护层。防水层施工完毕后严禁打眼凿洞,如确需要,则请及时与涂膜施工方联系,以便及时修补,避免渗漏隐患的存在。
8)安全文明注意事项。
①产品粉料应存放在干燥处、严禁与水接触,液料须存放在温度应高于5℃的阴凉处,配置好的涂料应在3h内用完。
②施工前对施工人员进行安全教育、技术措施交底,施工中严格遵守安全规章制度。
③进场施工人员必须佩戴安全帽、穿软底鞋,严格遵守现行国家或行业的标准规范。
④作业现场必须加强通风,保持空气清新,并配备充足照明设施。
⑤施工用电源必须配置漏电保护装置。
⑥施工中不得污染已做好饰面的墙壁、门窗等。
⑦认真做到“工完、料净、场清”,保持现场整洁。
⑧施工完毕后应及时清洗施工工具,以免干后难以清除。
9)成品保护。
①运送、放置施工机具和料桶时,应在已施工的涂膜层上放垫纸板保护。
②操作人员应穿干净软底鞋,施工过程中严禁踩踏未干防水涂层。
③防水涂层未做保护层之前,任何与防水作业无关的人员不得进入施工现场。
④管根部位要加以保护,施工中不得碰损位移。
⑤严禁在施工完成的防水层上打眼凿洞。
⑥地漏或排水口要防止杂物堵塞,确保排水畅通。
⑦涂膜应干燥后方可进行保护饰面层施工。
(5)防水施工中的难点及节点做法。
1)卷材防水收口做法(图4)。
图4 防水系统底面收口做法

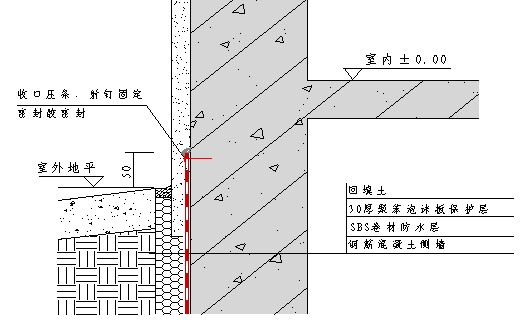

卷材防水系统的终止收口采用特制收口压条,其作用有二,一为取得永久性密封的收口,二为提高与外装饰材料的过渡衔接。
2)后浇带做法。由于地下室埋深较大,建议采用下列做法(图5)。

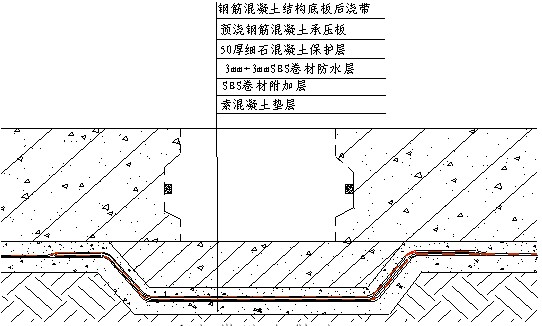

图5 后浇带防水做法
3)穿墙管件(图6)。

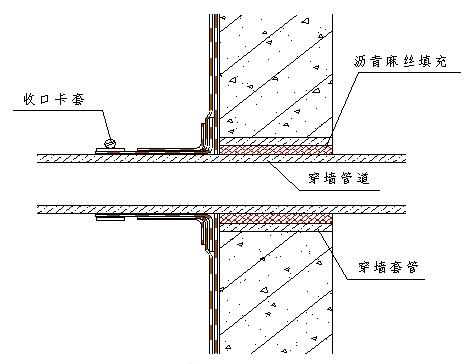

图6 穿墙管道防水做法
4)穿墙群管的防水做法(图7)。

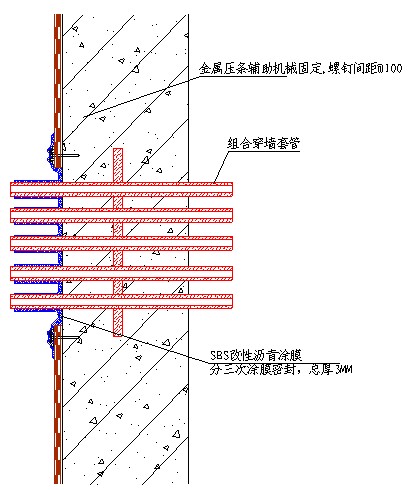

图7 穿墙群管的防水做法
5)跳水池、游泳池及训练池池内防水层采用1.5mm厚JSA-101聚合物水泥防水涂料,涂刷法施工。阴阳角、平立面交接处、穿出套管、地漏等附加玻纤网格布增强层300mm宽。
①平立面交接处节点(图8)。

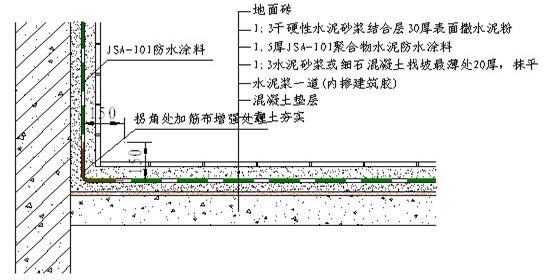

图8 平立面交接处节点
注:详细构造层次请以土建设计为准。
②管根处防水节点(图9)。

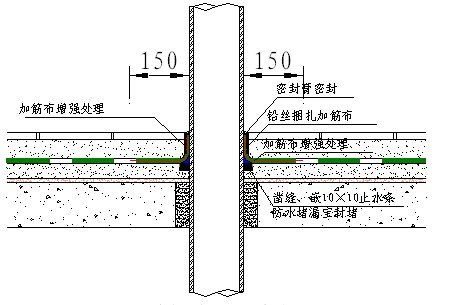

图9 管根处防水节点
注:铸铁管道需打磨除锈,PVC管道需砂纸打磨增糙。
③地漏处防水节点(图10)。

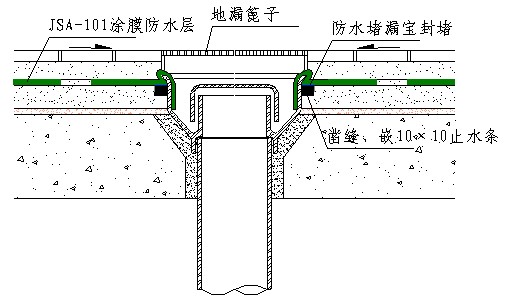

图10 地漏防水做法
7.雨季施工方案
为保证按期、保质完成施工任务,做好周密的施工计划和充分的施工准备,是克服季节影响、保持均衡施工的有效措施。因此,必须做好雨季施工准备工作——做好进度安排,SBS卷材热熔法施工宜在-10℃以上,进度计划尽可能安排在质量更有保证的事宜气候条件下进行。
(1)雨季施工要点。
1)做好雨季施工安排,尽量避免雨季窝工造成的损失。
2)基层处理剂的涂刷只允许提前半个工日的铺贴工作量预先涂刷。
3)大面卷材的铺贴施工与细部处理、终止收口密封同步施工,每日终止施工时不得留有未收口、收边的作业面。
4)每日终止施工时,已铺设的卷材在边缘处必须与基层进行密封处理,以防降雨雨水渗入已铺设的卷材底部。
5)如有确切的降雨预报或降雨迹象时,已进行了验收与清理工作的基层,应在下雨前半小时涂刷基层处理剂,以便降雨能立即清理后进行防水卷材施工。
6)对于已被雨淋的基层,必须经过晾晒干燥后,方可恢复防水工程施工。为加快施工进度,如有小面积的潮湿则用喷灯小火烘烤降低含水率。
7)铺贴卷材严禁在雨天施工;五级风及其以上时不得施工。
8)做好物资储存,减少雨季运输量,要采取防雷击、防漏电等一系列技术措施。
9)认真编制雨季施工技术措施,并全面组织贯彻实施。加强对施工人员的安全教育,防止各种事故发生。
10)施工现场准备好雨衣及吸水海绵、水桶,在雨停后马上用海绵吸附雨水。
11)因承台侧墙需满粘施工,如有降雨,则用现场卷材加以覆盖,不被雨水或尽量少被雨水淋湿,以方便鱼后能及时施工。
(2)降温、防暑措施。
1)夏季施工高温对工人的影响大,必须做好降温、防中暑准备工作。
2)备有充足的防中暑药物,施工现场准备充足的降温、防暑功用的饮用汤水。
3)施工时尽量避免在炽热高温的中午作业,宜安排在一早一晚。
4)材料避免在日光下曝晒,应用毡布覆盖。
8.质量保证措施
针对防水工程的重要性,采取以下措施来控制质量:
(1)体系保证措施。
1)严格依据现行国家规范及验评标准、结合工程实际特点编制施工方案。
2)按照ISO9001:2000国际质量管理体系和ISO14001国际环保体系的要求建立质量和环保组织体系,设立专职质检员、成品保护员和环保员,建立岗位责任制。
3)进场管理和作业人员均应通过专业培训,并取得上岗资格证后方能上岗作业。
(2)物资检验措施。
1)进场材料必须提供出厂合格证及检测报告。
2)进场材料必须按照规定及时进行抽样检测,并将复检报告向监理报验,复检合格后方可在工程上使用。
3)进场物资必须进行明确标识,分类堆放、严格保管,避免使用不合格材料。
(3)过程检验及报验。
1)严格执行国家现行规范、标准及公司的各项规定,严格按照施工方案施工。
2)开工之前,严格对操作班组进行技术、质量、安全交底。
3)施工实行“三检制”,做到检查上道工序、保证本道工序、服务下道工序。
4)严格执行自检、互检、交接检及工序检查,不合格的工序不经过返修合格不得进行下道工序的施工。
5)认真抓好班组自检工作,质检员必须严格控制施工过程中的质量,严把质量关,不得隐瞒施工中出现的质量问题,并督促操作者及时整改。
6)自检合格后报请监理和甲方进行验收。
(4)工程质量验收。严格按照国家质量验收规范的规定进行实事求是的检验。
9.工期保证措施
(1)现场管理组织保证。组织保证是保证工期的根本前提,为本项目配备具有丰富施工管理、操作经验的现场组织机构,由项目经理、项目副经理(施工员)、质检员、安全员、预算员、资料员、保管员等构成的管理班子,均持证上岗。严格执行防水施工进度计划,精心科学组织施工,确保在进度计划要求范围内完成防水任务。
(2)合理的施工部署保证。制定合理的进度计划,建立完善的计划体系,掌握施工管理主动权,控制施工生产的局面,保证工程进度的每一个环节顺利进行。由施工队长和项目部共同编制日进度计划,即一日内各道工序的开始时间和完成时间。将编制好的每日进度计划提前一天晚上向班组安排,下达到每一个工人,并在次日早6点将当天的工作内容和完成时间上报项目部。
为了保证工程进度,防水卷材铺贴施工过程中的基层处理剂、附加层施工、卷材铺贴等各项工序按照工作面情况进行合理划分,形成最佳流水段,必要时在不干扰其他工种的前提下,及时插入作业。
(3)合理的投入施工机具及劳动力。施工前对操作人员进行岗位培训,加强操作人员对质量意识的培养,增强技术操作水平,严格按技术操作要求施工,提高施工质量和一次成活率。根据工程实际情况合理安排施工人员,并及时作好人员补充及储备。
根据施工技术要求和施工进度的计划要求,确定劳动力需要量,并建立队组领导体系,合理确定队组内部工人技术等级比例,并确保满足劳动组合优化要求。
(4)材料设备进场计划及保证措施。
为本项目提供的防水材料为“××”牌SBS改性沥青防水卷材,该产品为国家质量免检、北京名牌及奥运工程入选产品。按进度计划组织各种材料提前进场,避免停工待料。
(5)技术措施保证。
1)施工方法。每次作业面出来后,采用从中间向两面赶的施工方法,两个班组视各自实力情况,分配相应的工程量,同时自中间向两面施工。在每一流水段出来后,向各班组下达工期责任状,后门工期关死。
2)作业指导书。为确保工期总目标的实现,要下达作业指导书,发挥其有效的作用。作业指导书明确施工项目、责任及完成时间,并达成协议。
(6)一次成活,减少返工。工程质量与工程进度是对立统一的,它是矛盾的两个方面,即互相促进又互相影响,但是可以肯定的是,只有保证工程质量,提高一次成活率,减少返工,才能加快工程进度。
10.安全文明施工保证措施
(1)安全施工措施。本项目文明安全目标为达到招标方要求的标准,积极主动配合项目部实现安全文明项目管理总目标,保证措施简述如下:
1)安全管理原则
①安全管理原则。安全第一,预防为主,遵守法规,持续改进。
②严格执行国家及武汉市有关安全的法规、管理条例、办法,严格遵守项目部有关安全生产的各项规章制度、服从安全管理。
③强化安全法制观念,施工前进行安全教育和培训,严格执行安全技术交底工作,坚持特殊工程持证上岗制度。
④在施工过程中,必须遵守“先防护,后施工”的规定,施工人员必须佩戴安全帽、穿工作服、软底鞋,严禁在没有任何设防的情况下违章作业。
⑤施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确使用。
⑥每个施工作业面由施工队长为安全负责人,对施工人员进行安全教育和管理,做到严格执行安全施工中的各项规章制度,施工安全员随时检查安全防护用品的使用情况,违章者停工教育,并视情况给予经济处罚。
2)安全防护措施。
①严禁私自拆卸项目部已搭设好的安全防护设施。
②遇到“四口、五临边”防护设施不到位的地方,要及时汇报项目部。
③正确使用安全带,尤其是在进行墙体防水施工时,必须正确带好安全带,安全带使用必须做到“高挂低用”。
④所有安全防护用品必须有合格证、检测报告,并做好安全劳动防护用品的使用登记工作,做到有案可查。
⑤高空作业,禁止穿硬底和带钉易滑的鞋,必须戴好安全帽。
⑥高空作业所用材料要堆放平稳,工具应随手放入工具袋(套)内,上下传递物件禁止抛掷。
⑦没有安全防护措施,禁止在挑架的挑梁和未固定的构件上行走或作业,高空作业与地面联系,应设通讯装置,并专人负责。
3)临时用电措施。
①任何用电设备和用电机具进行接电时,必须有专职电工进行,任何非专职电工严禁私自接电拉线。
②施工现场使用碘钨灯时,必须经项目部同意,且灯与易燃物间距要大于30cm。
③存放易燃气体、易燃物仓库内的照明装置一定要采用防爆型,导线敷设、灯具安装、导线与设备连接均应满足有关规范要求。
4)消防保卫措施。
①在进行热熔卷材铺贴时,除项目部配备的消防器材外,在作业面上,由我公司自行统一配置灭火器,灭火器数量满足项目部及现场要求。
②施工明火作业时必须配备固定的看火人员和灭火器材、必须到项目部统一办理用火手续,经批准后,按武汉市有关规定进行施工作业。
③施工现场要配备足够的消防器材,并做到布局合理,经常维护、保养,采取有效措施,保证消防器材灵敏有效。
④现场按悬挂张贴明显的防火宣传标志。每周对职工进行一次治安、防火教育,每半月召开一次治保会,定期组织保卫检查,并将会议检查整改记录存人内业资料内备查。
⑤料场、库房按要求设置,配备必要防范措施。对汽油必须设专库、专管,建立存放、保管、领用、回收制度,做到帐物相符,非经单位工程负责人批准,任何人都不得动用。不按此执行,造成后果追究当事人的刑事责任。
⑥施工现场按照"谁主管,谁负责"的原则,确定一把手负责保卫消防工作。有总、分包单位的工程,各分包单位接受项目部的统一领导和监督检查。
⑦职工宿舍易发案部位指定专人管理,制定防范措施,防止发生盗窃案件。严禁赌博、酗酒、传播淫秽物品和打架斗殴。
⑧做好成品保卫工作,制定具体措施,严防被盗、破坏和治安灾害事故的发生。
⑨施工现场如发生各类案件和灾害事故,要立即报告并保护好现场,配合公安机关侦破。
⑩施工现场禁止吸烟、喝酒、打架斗殴。
11每次对职工进行保卫消防教育的记录应存档,召开一次治保会,定期组织保卫检查。
12在施工程要坚持防火安全交底制度。
5)立体交叉作业。在进行墙面防水施工时,要与其他工种发生立体交叉作业的现象,立体交叉作业部位是事故高发地带,对此采取如下措施:
①除非项目部要求,否则不进行立体交叉作业施工。
②在进行立体交叉作业时,由项目部协调各交叉班组工作。并做好书面交底,交叉作业个班组共同签字。
③在进行立体交叉作业时,防护措施必须到位,即作业部位上部必须至少有一硬一软两道以上防护措施方可进行施工。
④严禁上部作业面向下抛物。
⑤上部作业面临边防护到位,在施工前仔细检查一遍无误后,方可进行施工。
6)夜间施工。在照明不足的情况下,从质量和安全角度出发,不主张夜间施工。必须夜间施工时应做好以下工作:
①由项目部开具的夜间施工许可手续;未经项目部许可,不得擅自进行夜间施工。
②夜间施工时,在作业面必须配备足够的照明。
③夜间施工时,必须有一名专职电工配合施工。
④夜间施工时不得进行噪声过大的作业,如:剔凿桩头等工序。
⑤夜间施工应保证运输通畅,一般情况下,夜间不得进行现场运输工作,应在白天提前将所需材料运输至作业面。
7)安全教育。做好三级安全教育,即:公司安全教育,项目部安全教育,施工班组安全教育。
①安全教育要有针对性,并做好书面记录。
②做完安全教育后要进行考核,成绩及格者方准许上岗,并对新工人教育情况建卡登记,同时应报安全科备案。
③职工必须接受各级、各种形式的安全生产的宣传教育,强化安全生产意识,牢固树立“安全第一,预防为主”的思想,杜绝违章指挥和违章作业的现象,参加各级安全生产培训考试,考试不及格者不准上岗。
④防水工是特殊工种,必须经过有关部门的专业培训,考试合格,发给操作证,方准许上岗作业,每二年进行一次复审。
⑤对采用新机具、新设备、新工艺的操作人员要进行机械性能、操作方法的安全教育,方可作业。对变换新工种或新调入的工人及临时参加生产劳动的其它人员,都必须进行操作方法的安全教育后,才能参加生产工作。
⑥要根据工程内容及时进行全面的安全交底工作。
⑦班组每日班前要进行安全生产的宣传教育,结合生产的特点进行安全技术交底。
⑧各级领导对职工应作好节假日前、后的安全思想教育工作。
8)易燃、易爆及化学品管理。
①在卷材热熔施工时,按规定清理好现场周围易燃易爆物品,备足灭火设备,设看火人,否则禁止作业。
②汽油的存放、保管,应符合防火安全要求,库房应用非燃材料支搭。汽油属于易燃易爆物品,应专库储存,分类单独存放,保持通风。
③使用汽油时必须严格防火措施,指定防火负责人,配备灭火器材,确保施工安全。
④施工作业用必须经保卫部门审查批准,向项目部领取用火证,方可作业。用火证只在指定地点和限定的时间内有效。
⑤具有火灾危险的场所禁止动用明火。确需动用明火时,必须事先向主管部门办理审批手续,并采用严密的消防措施,切实保证安全。
⑥夏季作业应调整作息时间。高温工作场所,应加强通风和降温措施。
9)施工扰民与民扰措施。
①服从项目部的总体安排和协调;在项目部的统一管理下施工作业。
②夜间施工不进行强噪声作业。
③夜间施工时不大声喧哗、打闹。
④严格控制汽油的使用,不给周围环境带来污染。
⑤材料供应集中安排进行,服从交通管理规定,车辆进出场禁止长时间鸣笛。
⑥遇有民扰时,不激化矛盾。
⑦任何工人严禁私自与周围群众交涉。
⑧遇有民扰时,及时将问题向项目部反映。
⑨遇有无理取闹解决困难时,在征得项目部统一的前提下,及时向政府有关部门反映。
(2)环保、文明施工保证措施。本项目文明安全目标为招标方要求的标准,保证措施简述如下:
1)严格按照国家及政府颁布的有关环境保护、文明施工及有关施工扰民、噪音控制的规定,认真学习并严格遵守甲方的有关环保、文明施工的规定,确保安全施工、树立公司良好形象。
2)抓精细管理,如一律统一着装,上、下班一律排队进场,一律禁酒。
3)上班及下班后严禁吸烟、赌博,严禁吵闹打架。
4)生活垃圾应分袋装,严禁乱扔垃圾、杂物,及时清运垃圾,保持生活区的干净、整洁,严禁在工地上燃烧垃圾。
5)遵循甲方的合理指示,保护所有公众财产包括现有道路、现有树木、现有公共设施等免受防水施工引起的损坏。
6)认真做到“工完料净场清”,及时清理现场,保持施工工地整洁。
(3)绿色施工措施。
1)遵循《中华人民共和国环境保护法》,积极运用ISO14001环境管理体系,共同营造绿色建筑。
2)设立“绿色工地”监督员,负责环境保护和文明施工工作,实现本分部分项工程的绿色施工。
3)合理、节约用水用电,节约水电资源。
4)为赶工期而夜间施工时,大型照明灯采用俯视角,避免光污染;严禁现场大声喧哗、吵闹,杜绝噪音污染。
5)采用的“××”牌SBS改性沥青防水卷材为国家环保绿色建材,其配套的基层处理剂亦为环保型。
6)喷灯所需的汽油桶在现场采用覆盖。
7)沥青基基层处理剂的涂刷只允许提前半个工作日涂刷,避免因遇下雨或大风天气停止施工而造成的浪费。
8)对于进出现场的车辆严禁鸣笛,避免噪声。
9)现场严禁吸烟、喝酒、斗殴现象,现场垃圾进行合理分类,并及时清运至总包指定的区域,按相关要求进行处理。
10)运输车辆进入施工现场严禁鸣笛。
11)定期对本分包范围的现场所有人员进行环保、文明绿色施工的知识培训,加强绿色施工意识。
12)保护项目现场现有的道路、植被、公共设施,爱护绿色施工现场,积极配合项目部一切有关绿色施工的管理规定及措施。
当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
郑州赛诺建材,专业工程水密封技术20年,电话:400-0371-713.www.sainuogroup.com
