某住宅小区地下室防水
  1.编制依据
  (1)根据GB50208-2002《地下室防水工程质量验收规范》。
  (2)根据GB50108-2001《地下工程防水技术规范》。
  (3)根据××建筑有限公司的计图纸×及图集国标02J301等进行编制。
  2.工程概况
  ××住宅小区工程由××企业集团股份有限公司开发,由××市××建筑工程公司承建,防水工程由××科技股分有限公司施工。地下室建筑面积为25560m2。
  地下室底板、侧墙及顶板外露部分防水工程采用Ⅰ型聚脂胎砂面SBS改性沥青防水卷材(4mm厚),地下室消防水池为水泥基渗透结晶性防水涂料。
  该工程工程量大、工期紧,应紧密配合土建施工单位的施工。
  3.施工组织机构
  我公司针对此工程的重要性,公司将该工程纳入一级目标管理,决定派施工经验丰富、具有国家二级项目经理资质的项目经理和技术管理水平高、责任心强的项目副经理及技术负责人组成项目经理部驻守施工现场,对关键部位和特殊部位亲自把关,公司各职能部门定期到现场监督检查。项目部在公司的统一管理下完善各项管理制度,严格按照项目法进行本工程的施工和管理。项目经理部的成员相互间配合默契,保证在项目经理的直接领导下,做到有计划地施工和管理,确保工程项目的质量、工期和安全文明施工,达到建设方满意的效果,真正体现企业水平。
  (1)施工班子人员配备见表1。
  表1 施工班子人员配备表

序号 姓名 职务 职称 在工程中担任工作
1   项目经理   项目经理
2   技术负责人 工程师 技术负责人
3   质检员   质检员
4   防水工   班组长
5   防水工   防水工
6   防水工   防水工
  防水工   防水工
8   防水工   防水工
9   防水工   防水工
10   防水工   防水工
11   防水工   防水工

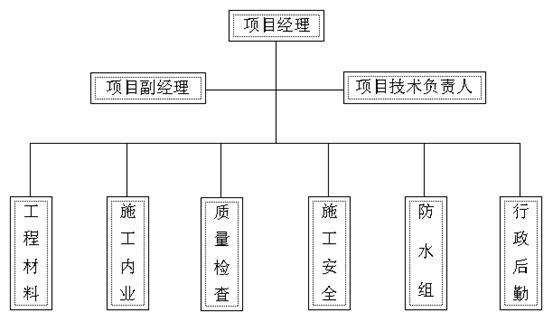

  (2)施工组织机构。


  4.施工进度计划
  (1)施工段的划分结合工程具体情况,以土建划分的施施工段为本工程的施工作业流水段。各施工段实行工作交叉作业。
  (2)施工工期按甲方要求完成。
  (3)劳动力的配备及工种配合。此防水施工方法由防水专业人员操作,根据工作面大小配备人员,每2000m2的施工配备一组人员,每组人员6人,二人清理浮灰,二人配料运料,二人涂抹防水层。防水施工队人员组成,应具备以下条件:
  1)施工队具备××省建委审核的“资质证书”。
  2)施工技术人员必须持证上岗。见《劳动力需要计划》表。
  3)施工工具的准备见表2。
  表2 主要施工用具

名  称 用  途 名  称 用  途
条帚 清理基层 铲刀 清理基层
小型油漆桶 装混合料 小抹子 修补基层、卷材收边
铁皮小刮板 复杂部位涂刮 油漆刷 涂刷基层处理剂
橡胶刮板 涂刮混合料 美工刀 裁减卷材
裁剪刀 裁剪胎体增强材料 卷尺 量测、检查
压辊 铺贴卷材 喷枪 热熔卷材


                                       5.防水工程设计
  (1)设计原则。××住宅小区地下室防水工程,本着“以防为主、多道设防、刚柔结合、节点密封”的设计原则,施工应做到贰级防水施工程序。
  (2)具体设计要求
  1)地下室防水。
  ①混凝土垫层。
  ②1︰2水泥砂浆找平,阴阳角抹成弧形,基层平整不得起砂现象,达到要求强度。
  ③地下室防水层的阴、阳角,管子四周及后浇带做加强处理。
  ④地下室底板、侧墙及顶板外露部分设计为I型聚酯胎砂面4mm厚SBS改性沥青防水卷材。
  ⑤水泥砂浆保护层(土建施工保护层时必须做好成品保护措施)。
  2)地下室消防水池。
  ①钢筋混凝土基层。
  ②1︰2水泥砂浆找平,阴阳角抹成孤形,基层平整不得起砂现象,达到要求强度。
  ③地下室防水层的阴、阳角,管口四周做加强处理。
  ④地下室消防池为郑州赛诺建材的YYP特种水泥渗透结晶型防水涂料(每平米用量不少于0.8kg)。
  6.地下室防水工程施工方案
  (1)施工流程。验收基层(找平层)→基层清理→涂刷底涂→细部处理(附加
  层)→铺贴SBS防水卷材→接缝收头处理→防水保护层(下道工序)。
  (2)防水施工方法。
  1)清理基层。基层表面凸出部位铲平,凹陷部位应用郑州赛诺建材的YYH聚合物砂浆填平(由土建方负责),并不得有空鼓、开裂及起砂、脱皮、翘起等缺陷。如沾有砂、灰尘、油污应清除干净,阴阳角处应做半径不小于50mm的圆弧。
  2)涂刷底涂。涂刷基层处理剂时必须要均匀一致,不得有露白处,切勿反复涂刷,干燥4h以上至不粘脚后方可进行下道工序。
  3)防水卷材施工。火焰加热器的喷嘴距卷材面应适当,幅宽内加热应均匀一致,加热至卷材表面光亮黑色为度。熔化不够影响粘结强度,加热过高改性沥青老化变焦,不但失去粘结,且易烧穿卷材。卷材表面热熔后立即滚铺,铺贴应平整顺直,搭接尺寸准确,不得扭曲;滚铺时应排除卷材下面空气,使之平展,不得皱折,应辊压粘结牢固。搭接缝部位宜以溢出改性沥青热熔胶为度,并应随即刮封接口,使接缝粘贴严密牢固。采用条粘时,每幅卷材的每边粘贴宽度不应小于100mm。
  4)复杂部位防水处理。

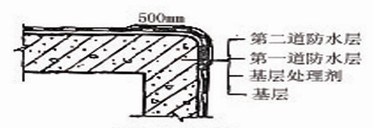

  ①阴阳角加强层处理。在基层处理剂干燥后,以阴阳角为中心两边宽度均为250mm(此项工作在铺贴大面积防水前施工如图1所示)。
  图1 阳角处理方法
  ②底板侧立面与剪力墙接头处理(图2、图3)。先在底板侧立面与底板平面的阴、阳角做防水增强层。在做挡土墙防水时,上口平面应预留250mm不能铺粘,为以后剪力墙作防水层搭接。


  图2 地下室筏板侧墙防水示意

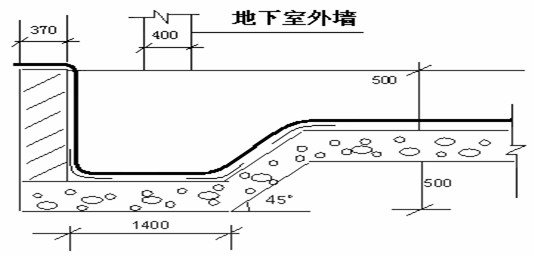

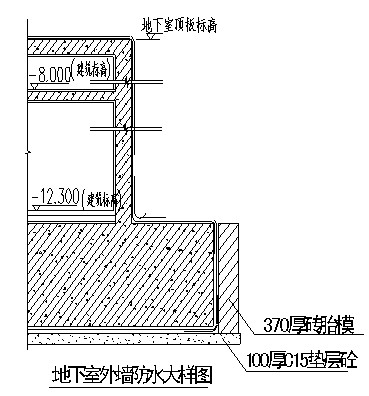

  图3 地下室外墙防水大样

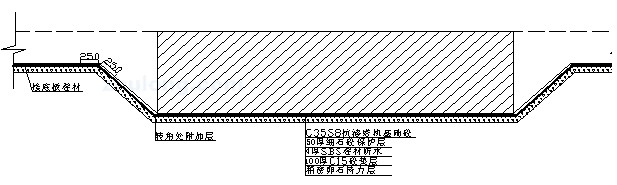

  ③塔基坑防水处理(图4)。待塔基坑内的阴、阳角做氯丁胶乳化沥青一布四涂防水增强层做完后,上沿口每边预留300mm的搭接材料,以后与底板卷材热熔粘接。(所留接头需由土建方加强保护),在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阳角,不应空鼓。

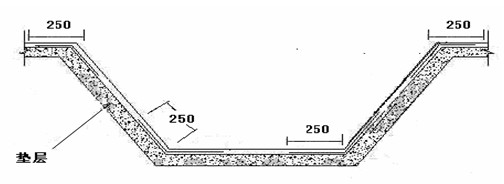

  图4 塔机基础防水施工节点大样

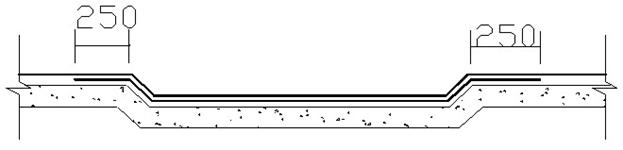

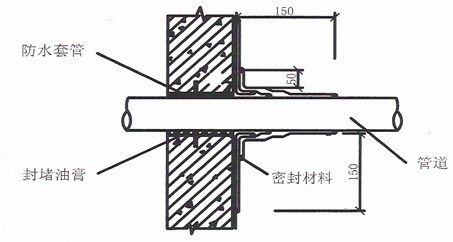

  ④剪力墙穿墙孔处理(图5),用热熔型密封膏作密封防水处理后,周边各加宽250mmSBS改性沥青防水卷材防水层。


  图5 穿墙孔节点图
  ⑤电梯井基坑及集水坑防水处理(图6)。在电梯井基坑防水施工前,应对基坑内的各个阴、阳角部位做防水增强层处理,在阳、阳角交汇处的防水增强层应无翘边和空鼓现象,后做电梯井基坑的大面防水层。

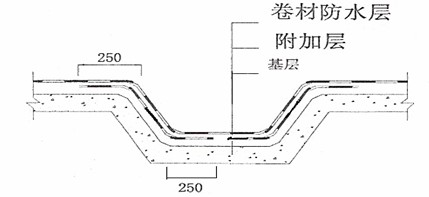

  图6 电梯井、集水坑防水处理
  ⑥独立柱基的防水处理(图7)。待柱基坑内的阴、阳角防水增强层做完后,由柱基坑内向外做大面积的防水层。


  图7 独立柱基防水节点做法
  ⑦抗浮锚杆防水处理(图8、图9)。先在桩头与垫层之间涂刷1.2mm厚缓凝型堵漏剂,然后涂刷1:1.5JS涂料1.2mm厚,整体做4mm厚SBS改性沥青防水卷材,卷材做好后,在卷材与桩头的收头处用SBS卷材同性的SBS涂料涂刷密封收头。防水卷材在抗浮锚杆的钢筋处选择短边将其割开,绕过钢筋后进行铺贴,最后在被割开部位的面层上作一道加强层。

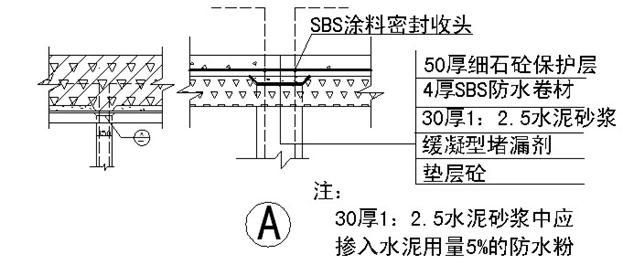

  图8 抗浮锚杆防水节点大样

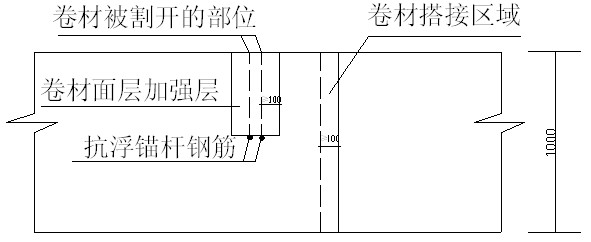

  图9 防水卷材在抗浮锚杆钢筋处的大样(平面)
  ⑧后浇带的防水处理(图10)。在处理完后浇带的阴、阳角防水增强后,防水卷材应顺着后浇带的延伸方向施工。不宜横向铺贴卷材,如出现后浇带高、低跨时,应处理好转角处的防水细部处理。


  图10 地下室底板后浇带防水节点大样
  ⑨大面积铺贴防水层。将卷材向前滚铺贴及压辊进行压实处理。滚压时应注意不要卷入空气和异物,平面与立面直接时应由下至上铺贴并使卷材紧粘阴角,不允许有明显的空鼓现象存在。搭接宽度为横向搭接、纵向搭接不小于100mm。各层卷材的压边宽度不应小于100mm,接头宽度不应小于100mm。上下层卷材的压边要相互错开1/3幅宽,即30~50cm。上下层及相邻卷材的接头要相互错开30~50cm。在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。卷材防水层施工完成后应仔细检查,特别是接头部位应认真检查。
  (3)地下室消防水池施工方案。
  1)清理基层→润湿基面→水泥基渗透结晶防水材料施工→保护层。
  2)清理基层。基面必须干净、平整,基层凸起部分应铲平,并不得有起砂、脱皮等缺陷。
  3)郑州赛诺建材YYP水泥基渗透结晶型防水涂料施工。
  ①本品为25kg袋装,在干净的容器中倒入6.5L清水然后倒入干粉,用电动搅拌机打成均匀稠状,置放5min后,再用搅拌机均匀搅拌,即可施工。
  ②防水涂料施工应符合下列规定。
  a.涂料涂刷前应先在基面上涂一层与涂料相容的基层处理剂。
  b.涂膜应多遍完成,涂刷应待前层干燥成膜后进行。
  c.每遍涂刷时应交替改变涂层的方向,同层涂膜的先后搭茬宽度宜为30~50mm。
  d.涂料防水层的施工缝(甩茬)应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩茬表面处理干净。
  e.涂刷程序应先做转角处、穿墙管道等部位的涂料加强层,后进行大面积涂刷。
  ③本工程施工涂刷涂膜为两至三遍成活,垂直和横向涂刷,涂刷时采用半硬棕毛刷(严禁使用涂料毛刷涂刷),硬毛刷所携带的浆料可以有效的进入基面的微孔和毛细孔中。第一道涂层施工:用半硬棕毛刷均匀涂刷,涂刮时要求均匀一致,不得过厚或过薄,才能使涂料渗透到基层,涂刷时应根据施工面积大小,形状和环境,统一考虑施工退路的涂刷顺序。第二道涂层施工:在第一道涂层固化12h后,再在其表面涂刷第二、三道涂层,涂刷方法同第一道的涂刷方向垂直,重涂时间的间隔,由施工环境温度的固化反应的程度(以手触不粘为准)来确定。第二遍涂刷交替均匀覆盖,严禁漏刷。直到涂层达到规定厚度。
  4)当防水涂膜施工完成并经验收合格后应及时按设计要求做保护层。
  (4)确保卷材防水地下室工程质量的主要措施。
  1)要根据工程的具体情况,选择符合要求的防水材料,严把质量关,对防水薄弱部位应做两道防水卷材层。
  2)严格按照施工操作规程进行每一个防水分项工程的施工。对沥青胶的熬制要严格控制温度和配合比;卷材的铺贴方法要正确,接头和压边的尺寸满足要求,并粘贴牢固,对于防水的薄弱处要增铺一道防水层,砂浆保护层要铺均匀,厚度一致,特别注意立面墙上砂浆的质量。
  3)地下室卷材竣工后,禁止在其上凿眼、打洞或做安装、焊接等操作,以防破坏卷材造成漏水。
  (5)地下室立墙防水施工。在立墙防水卷材施工时,首先应找到挡土墙平面预留的防水卷材接头。由下向上实行卷材满贴法施工,在立墙的转角处做好防水卷材的增强层(做法与阴、阳角部位防水增强层处理一致),在立墙与地下室的顶板转角处应将剪力墙的防水层预铺贴防水卷材250mm,宽在顶板面才能为以后顶板作防水层接头(所留接头需土建方加强保护)。
  (6)地下室顶板防水施工。
  1)在顶板连接周边建筑物、柱的防水处理(图11、图12)。在阴、阳角处理做防水增强层后再做大面积防水层。


  图11 顶板与室内(无墙柱)防水节点


  图12 顶板与室内(有墙柱)防水节点
  2)顶板与建筑物的沉降变形缝,应在建筑物上做好卷材收头处理,凹槽防水应顺凹槽铺贴U形防水层,凹槽的两边做密封接头处理。

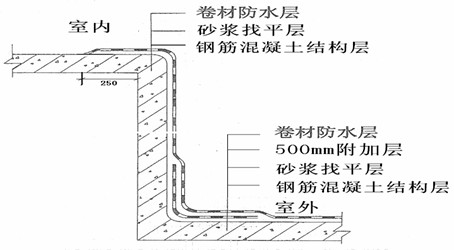

  3)地下室顶板与建筑物外墙防水高度应高于顶板覆土物表面500mm,做法与屋面女儿墙防水做法一样。
  7.成品保护
  (1)地下室防水层验收合格后,再做保护层。
  (2)做保护层时,应做到成品保护如下。
  1)严禁斗车入内。
  2)请勿将成品碰撞、拖挂,以免破坏防水层。
  3)如有防水破坏及时用密封膏进行修补加强处理。
  8.保证工期措施
  (1)组织保证措施。严格实行项目施工管理,委派具有丰富目标管理经验和拼博精神的项目经理,并与建设、设计、监理及承建单位紧密配合,严格按照施工组织设计进行施工,保证总进度如期实行。
  (2)完善资金和材料供应的保证措施。公司材料部门全力保证各种防水材料的供应,做到材料质量合格进场及时,满足工程进度的需要,及时解决施工生产中出现的问题。
  (3)在整个施工过程中,除采用行政手段外,还要采用经济奖罚手段进行管理,以确保工程按期完成。
  (4)一次性验收达到标准,做到不返工。
  9.质量保证措施
  (1)质量目标。按GB50208-2002《地下防水工程质量验收规范》规定执行,达到优质工程。
  (2)具体措施。
  1)材料严格按规范设计和方案要求提供合格材料,材料进场由施工单位抽样送检。
  2)及时全面检查,发现问题及时解决,不给下一道工序留隐患。并实行自检、互检、专检三结合。
  3)在保修期间内,定期回访,免费保修。
  10.安全文明施工措施
  (1)安全保证体系及措施。
  1)安全生产目标。所有施工人员必须牢固树立“安全第一”的思想,使安全生产在施工各环节都得到检查落实,主要目标如下:
  ①杜绝职工因工重伤、死亡事故;
  ②杜绝重大、特大责任事故;
  ③杜绝责任火灾和爆炸事故;
  ④轻伤负伤率5%以下。
  2)安全保证管理体系。为保证安全目标的实现,先从组织上落实保证体系,成立以公司经理为主任,分管生产、安全工作的副经理为副主任,总工程师及相关部门负责人为成员的安全生产委员会。
  项目部以项目经理为组长,技术负责人为副组长,施工员、安技员、保卫人员、班组长等为成员的施工安全领导小组,组织制定实施安全方针、目标和措施,对承包段工程全面负责。
  3)施工安全保证措施。
  ①主要安全保证措施。
  a.在整个公司、项目部认真贯彻落实××省建设厅关于《××省建设工程项目施工安全评价管理暂行办法》中的各项规定,按照市建委的要求,办理建设工程施工安全备案的各种手续。
  b.坚持安全生产教育制度,着重抓岗前教育、日常教育、典型教育。牢固树立“安全第一,预防为主”的思想,增强安全意识和自我保护能力。
  ②组成安全领导小组,其职责是负责该项目的安全工作的实施。
  检查各工种各部位安全设施布置落实状况,检查安全设施布置遗漏,检查安全标志牌悬挂数量及位置。定期组织安全大检查,召开安全生产会议。解决处理安全疑难问题,建立安全生产软件。
  ③项目安全员对施工过程进行全方位安全监控,纠正违章作业,全体施工作业人员必须持证上岗。
  ④施工期间必须接受总包单位的管理。
  4)工程施工安全工作重点。
  ①高空防止人体、物体坠落和物体打击。
  a.加强四口(楼梯口、垃圾口、预留洞口、出入口)、五临边(阳台周边、屋面周边、楼层周边、跑道两侧边、卸料平台两侧边)的防护。
  b.无防护栏的悬空作业必须佩安全带(绳)、作业人员与高压电源按规程保持操作距离,不得穿硬底鞋高跟鞋登高作业。
  c.进入施工现场必须正确戴好安全帽。
  d.杜绝施工现场吸烟、明火作业。如有必须明火作业的施工现场必须配备灭火器,灭火器经专人管理。卷材施工现场的液化气罐应远离作业点,液化气罐应在阴凉处存放。如有紧急情况,施工操作人员在管理员的指挥下有序地迅速撤离施工作业现场,拨打紧急报警电话求救,如有施工人员受伤,应立即送往就近的医院进行救治。
  ②一切建筑垃圾均以垂直运输机械向地面输送,严禁高空抛卸或忽视安全使物体出现自由下落。严禁从上往下扔东西。
  ③一切垂直运输都必须采取与施工机械相适应的捆扎方式,严防在运作过程中发生散坠形式的物体坠落伤人。
  (2)文明施工保证措施及环境保护。我公司在工程施工中高度重视文明施工,这既涉及到周边人民群众的切身利益,同时又是企业取信于民、维护企业声誉、树立形象的大事。一旦在文明施工方面掉以轻心,造成的损失和影响是无法弥补的,我们将严格按照“集中施工、快速施工、文明施工”具体落实措施,争创“绿色环保文明工地”。具体措施如下:
  1)认真学习市政府、市建委等相关部门颁发的文明环保施工的要求及法规,务必落到实处。
  2)施工现场要成立以项目经理为首的现场管理小组,作为开展文明施工和环境保护的施工现场管理的组织保证。
  3)开展全员文明施工教育,懂得文明施工是安全无事故的基础。
  4)结合施工现场的实际情况,编制文明施工的实施细则,指导和推进文明施工活动的开展。
  当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
  建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
